      现在,地板材料趋于多样化,形态、素材、性能干差万别,各种材料在施工时几乎都要求特殊的施工法,但是,基本内容有很多共通之处,所以,先理解这些内容作为参考是很有必要的。

      1.塑料地板块材的施工方法

      l)平地上的块材布置

      块材地板全部使用相同方法。

      ①平地上的基准线设定方法

      如图11所示先测出房间一边A的尺寸(mm),然后除以块材一块的尺寸(MV303mm),求出余数。

      12500÷30341枚+77mm

      同样,房屋的另一边(图11中为B)也求出余数。13497÷30344枚+165mm

            a)一般的方法

        在余数上加上一片片材的尺寸再除以2,然后将得数分到两边的方法。

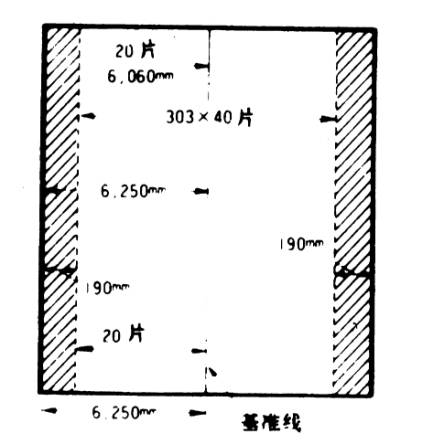

          77303)÷2190mm

        12500-(190×2)=12120303×40

        303×20枚+1906250mm

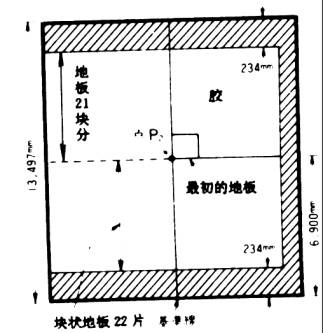

        即图11A从墙壁开始,6250mm处为基准线。(见图12

同样,B按照下列计算,确定P点位置,作为片材铺设的基点。(见图 13

                165303)÷2234mm

                13497一(234×2)=13029303X43

          303×22枚+2346900mmBP2点即为绳样开始6900mm处。

          原则上基本线为设置在中央的十字线,但根据房屋的形状,左右,上下所进行平移。另外,通柱、中央柱、特形房屋、邻接房屋,过道等需要吻合接缝时,应注意不要有小的切片,应将基准线移动。

          b)经济的方法

          使用片材数量最小,而且墙壁侧不嵌入135mm以下的片材,(x=余数)

          ·0x135mm

          在一侧墙壁取145mm

          ·135<x<280

           采用一般的方法1)。

          ·280x303时(300见方的片材时,280x300

           x的一半份布到两侧墙壁。

       2)台阶上的片材布置

       ①基准线的计算

 原则上用实际尺寸除以片材尺寸,注意不铺贴135mm以下的片材来进行布置。如遇有折返平台时,测定平台的实际尺寸,求出基准线,与之吻合,再放置台阶的基准线。

       ②基准线的设置方法

       a)台阶可看作为通道的延长,所以,只要没有金属分离部件,就应使之与通道的基准线吻合,移动台阶的基准线。

       b)上下楼层与台阶的基准线出入很大时,应在平台中央部切断片材进行调整。

       3)粘结剂的涂布及粘贴的顺序

            ①平地

            a)从基准线区分开的1/4面积上开始涂抹粘结剂。

            b)从中心向墙壁粘贴开去。

            c)一边注意地面有无异物,一边进行压着。

            d)方格粘贴或有方向性的片材时,应确认背面箭头的方向。

e)大的房间内,会发生缝隙错位。缝隙错位还不很大时,提前一列吻合片材缝隙,得粘贴牢固后,用饱子调节片材的大小,嵌入进去。这叫做抑制尺寸粘贴法(见图14



 ②台阶

a)从前沿(踢脚)部分开始粘接,装上防滑金属部件后,再进行踏脚面施工。

b)粘结剂使用速干型踏脚板胶。

c)在R台阶使用特殊尺寸整片材时,先安装防滑金属部件,前沿部分的片材插入防滑金属部件下面的槽中,这时应用喷灯充分加热背面后再进行弯曲。

d)使用定型尺寸片材进行施工时,注意踏脚面的缝隙应整齐。

 4)嵌入顺序

 ①将铺贴用片材,准确放在前一片片材上。另一片当作尺子的片材沿墙边重叠在铺贴用片材上,切掉边缘。(参图15

 ②切口不整或较紧时,用铇子修正。

 ③嵌入数量较多时,粘结剂会干燥,所以,嵌入部位应后抹粘合剂。

 ④有管道时,从管子的前后,左右的3边测量尺寸再用园规找出中心切取。冬季时用喷灯烤热后进行(参照图16



  5)注意事项

 ①冬季气温低对施工产生障碍时,应进行适当的保温处理。

 ②用T型压辊对整个地板进行压着。

 ③挤出来的粘结剂应注意不损伤地板,尽快将其刮掉,残留部分应用水或甲醇清除。

 ④应尽量避免施工后的立即涂蜡。
